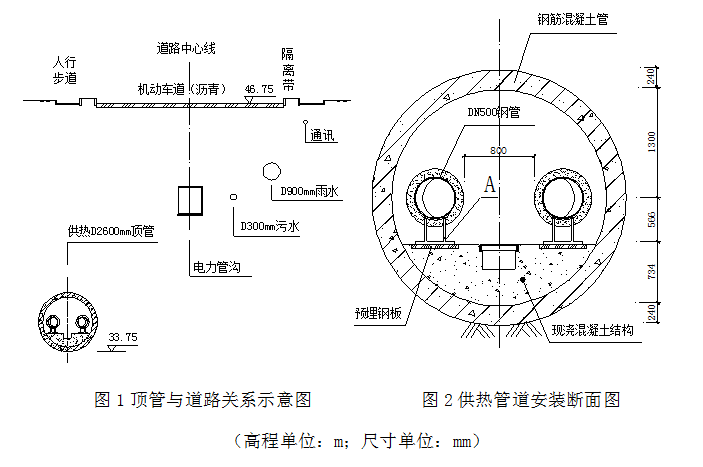

[主观题]【案例二】背景资料某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110°C,回水温度70°C,工作压力1.6MPa。沿现况道路敷设段采用D2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm,顶进总长度421.8m。顶管与现况道路位置关系见图1。开工前,项目部组织相关人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。项目部编制顶管专项施工方案:在永久检查井处施做工作竖井,制定道路保护和泥浆处理措施。项目部制定应急预案,现场配备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。套管顶进完成后,在套管内安装供热管道,断面布置见图2。image.png问题1.根据图2,指出供热管道顶管段属于哪种管沟敷设类型?计算图中套管覆土高度为多少m(不考虑道路横坡因素,计算结果保留2位小数)。(4分)2.顶管临时占路施工需要哪些部门批准?办理手续时需要提供哪些文件?(4分)3.混凝土套管应采用哪种管道?写出本工程顶管施工管道主要控制项目。为满足绿色施工要求,项目部可采取哪些泥浆处理措施?(4分)4.针对本工程地层特点,需要采取哪种注浆加固措施?如出现道路沉陷,项目部可利用现场材料采取哪些应急措施? (4分)5.指出构件A、B的名称,简述构件A安装技术要点。(4分)
