您现在位置:模拟考场> 一级建造师> 建筑实务> 浏览试题

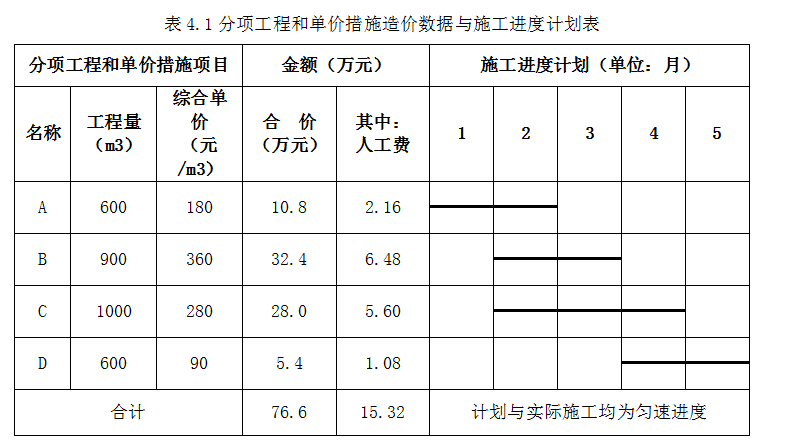

[主观题]【案例四】背景资料某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表4.1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元(以上均为不含可抵扣进项税额的价格)。管理费用和利润为人工费和机械费用之和的15%。规费以分项工程和单价措施项目人工费的5%计取,销项增值税9%。image.png有关工程价款结算与支付的合同约定如下:1.开工前发包人向承包人支付签约合同价(扣除暂列金额)的20%作为预付款,预付款在第3、4个月平均扣回;2.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3(为不含可抵扣进项税额的价格),乙种材料用量为400m3,投标报价为40元/m3(为不含可抵扣进项税额的价格)。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。3.窗体顶端窗体顶端3.安全文明施工费工程款于开工前一次性支付;发包人按每次承包人应得的工程款的85%支付。窗体底端该工程如期开工,施工中发生了以下事项:事件一,基坑土方施工时正处于雨期施工季节,施工单位季度检查时,发现基坑外未设置截水、排水设施;在基坑北侧坑边大约l m处堆置了3m高的土方;土方由挖掘机分层开挖至槽底设计标高,验槽时发现基地局部有0.5~lm的软土层,施工单位自行进行地基处理,将软土挖出,回填石屑。事件二,施工单位加强了安全生产费用的管理,要求做到专款专用;事件三,C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买为50元/m3(均为不含可抵扣进项税额的价格);施工单位要求项目部加大成本管理的力度。【问题】:1. 合同价为多少万元?预付款是多少万元?(计算结果均保留三位小数)(8分)2. 求C分项工程的综合单价是多少元/m3?(计算结果均保留三位小数)(8分)3. 指出事件一中的不妥之处,分别说明理由?换土地基验槽应检查包括哪些资料?(5分)4. 安全生产费用的管理工作包括哪些内容?(4分)5. 施工成本管理绩效考核包括哪些内容?(5分)
收藏 查看答案
相关题目
