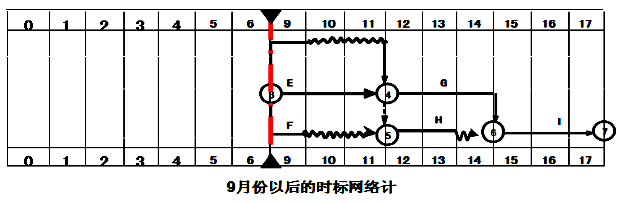

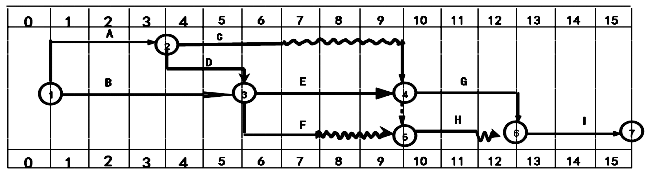

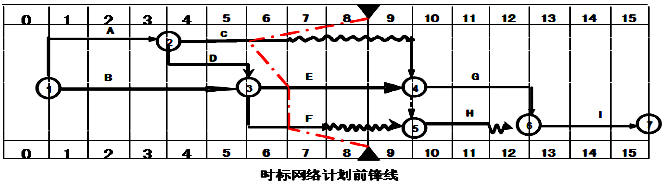

[主观题]【案例一】背景资料某建设工程项目,甲承包单位中标,组织编制了该工程的施工总进度计划。其中,土建单位工程施工进度计划如下图所示,并获总监理工程师批准。

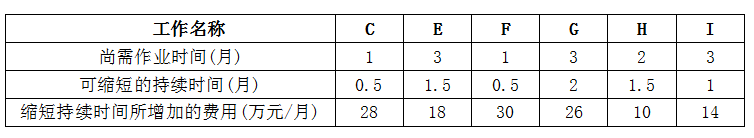

工程实施过程中发生下列事件:事件1:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截止第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件2:建设单位要求本工程仍按批准计划工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见下表。
问题:1.施工总进度计划的编制包括哪些步骤?(5)2.事件1中,逐项分析第 8 个月末 C、E、F 工作的拖后时间及对工期和后续工作的影响程度,并说明理由。(5)3.针对事件1,项目监理机构应批准的工程延期时间为多少?说明理由。(4)4.针对事件2,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?(6)
