[单选题]

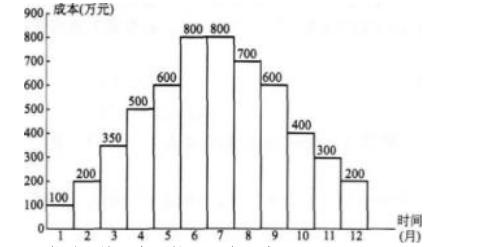

54.某项目按照施工进度编制了成本计划,如下图所示,有关该图的描述,错误的是( )。
A
该项目前五个月的累计支出为1750万元
B
该项目本年度的成本计划支出总额为5550万元
C
该项目本年度平均每月的计划支出是462.5万元
D
该项目前半年平均每月的计划支出是420万元
收藏
查看答案
参考答案
试题答案:
D
答案解释:
如图,依次计算出项目前五个月的累计支出为1750万元,整个年度的成本计划支出总额为5550万元,相应每月的计划支出为5550/12=462.5万元,项目前半年平均每月的计划支出是(1750+800)/6=425。所以D错误。
相关题目
58.监理人应于开工日期( )天前向承包人发出开工通知书。
66.根据危险源在事故发生发展中的作用,可以对危险源进行分类,决定事故发生的可能性的是()。
施工质量特性主要体现在由施工形成的建筑产品的( )。
23.监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的( )天内完成核查。
21.物有所值评价报告中项目基础信息包括( )。
17.甲公司承担某市地铁一号线项目土建施工任务,项目实施中出现进度滞后,经技术人员论证、项目经理决策,选用了一种新型施工机械来替换原有施工机械。甲公司用新型施工机械替换原有施工机械的做法,属于项目目标动态控制纠偏措施中的( )。
49.已知某建设工程网络计划中工作M的自由时差为3天,总时差为6天。监理工程师在检查施工进度时发现该工作实际进度拖延,且影响总工期1天,则该工作实际进度比计划进度拖延( )天。
16.工程质量监督机构需要从以下几方面对建设工程质量责任主体行为进行监督( )。
8.根据《建设工程施工示范文本》,对工程施工过程中因修改设计而新增的工程量清单项目,在合同中没有适用或类似的综合单价时,其综合单价应( )。
27.某已标价工程量清单中钢筋混凝土工程的工程量是1000m3,综合单价是600元/m3,该分部工程招标控制价为70万元。实际施工完成合格工程量为1500m3。则固定单价合同下钢筋混凝土工程价款为( )万元。
热门试题
1.
43.工程废水监测参数不包括( )。
2.
1.编制项目建议书属于一般投资项目建设实施程序的( )。
3.
1.企业采用股票期权方式激励职工,在等待期内每个资产负债表日对取得职工提供的服务进行计量的基础是( )。
4.
96.在有节奏流水施工中,各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相等的流水施工指的是( )。
5.
14.控制电缆线芯多采用的是( )导体。
热门试卷
一建【法规】模拟试卷
去做题
已有144做题
一建【管理】模拟试卷
去做题
已有133做题
一建【经济】模拟试卷
去做题
已有107做题
一建【公路】模拟试卷
去做题
已有82做题
一建《公路》模拟(一)
去做题
已有76做题
