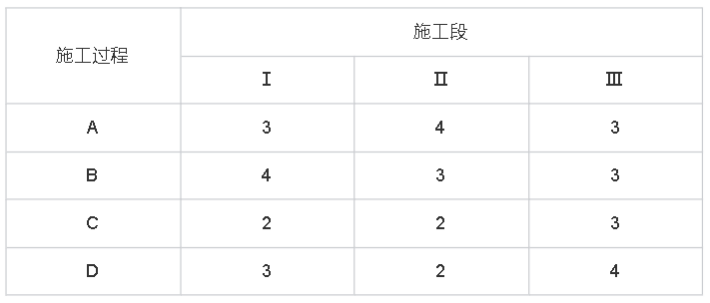

81.某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的( )。
A
有AB间流水步距为3
B
有BC间流水步距为5
C
有CD间流水步距为2
D
有AD间流水步距为9
E
有流水施工工期为20
收藏
查看答案
参考答案
试题答案:
A
C
E
答案解释:
(1)求各施工过程流水节拍的累加数列:
施工过程A:3,7,10
施工过程B:4,7,10
施工过程C:2,4,7
施工过程D:3,5,9
(2)错位相减求得差数列
A与B:
(3)在差数列中取最大值求得流水步距
施工过程AB间流水步距为3
施工过程BC间流水步距为6
施工过程CD间流水步距为2
(4)流水施工工期=3+6+2+(3+2+4)=20
综上,选项ACE正确,选项B错误。选项D错误,A与D不是相邻施工过程,无需进行计算流水步距。
相关题目
8.根据国家测绘基础、测绘系统和工程测量技术规范以及合同中对工程精度的要求,( )负责测设施工控制网。
14.对于职业健康安全管理,从危险源辨识、风险评价到风险应对、跟踪监视、评审和改进,均应建立、实施和保持相应的管控过程,体现了系统化管理的内容是()。
57.编制施工项目成本计划的基础是( )。
15.根据国家发展改革委等九部委联合发布的《标准施工招标资格预审文件》,资格预审文件的发售期最短不得少于()天。
16.某现浇钢筋混凝土框架结构施工项目,在主体结构施工完成第一层时,实际的施工进度比计划进度延迟4天,通过分析,确定主要原因是施工进度计划编制考虑不周全。经监理工程师和业主代表批准,施工项目部决定将该工程主体施工阶段的进度目标推迟2天;同时调整进度计划,制定有关的技术措施和管理措施以加快工程进度。当第五层结构施工完成时,实际进度恰好与原进度计划的时间一致。该项目第六层结构施工开始后,所进行的进度目标动态控制应( )。
6.( )对承包人报送的施工组织设计、质量管理体系、环境保护措施进行审查。
16.招标人最迟应在书面合同签订后( )日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息。中标人无正当理由拒签合同的,其投标保证金不予退还。
编制项目建议书属于建设工程项目( )。
10.以下关于项目管理责任制度的说法,错误的是( )。
某工程因施工需要,需取得出入施工场地的临时道路的通行权,根据《标准施工招标文件》,该通行权应当由( )。
热门试题
1.
25.施工中经常采用的土袋围堰的施工要求是( )。
2.
7.以下关于财务会计内涵的相关表述中,正确的有( )。
3.
45.民用建筑上部结构沉降观测点宜布置在( )。
4.
25.资产负债表是反映企业在某一特定日期( )的报表。
5.
有关物权保护的说法,正确的是( )。
热门试卷
24一建【法规】模拟试卷2
去做题
已有95做题
24一建【管理】模拟试卷2
去做题
已有87做题
24一建【公路】模拟试卷2
去做题
已有74做题
24一建【经济】模拟试卷2
去做题
已有70做题
24一建【法规】随堂测试1
去做题
已有52做题
