您现在位置:模拟考场> 一级建造师> 机电实务> 浏览试题

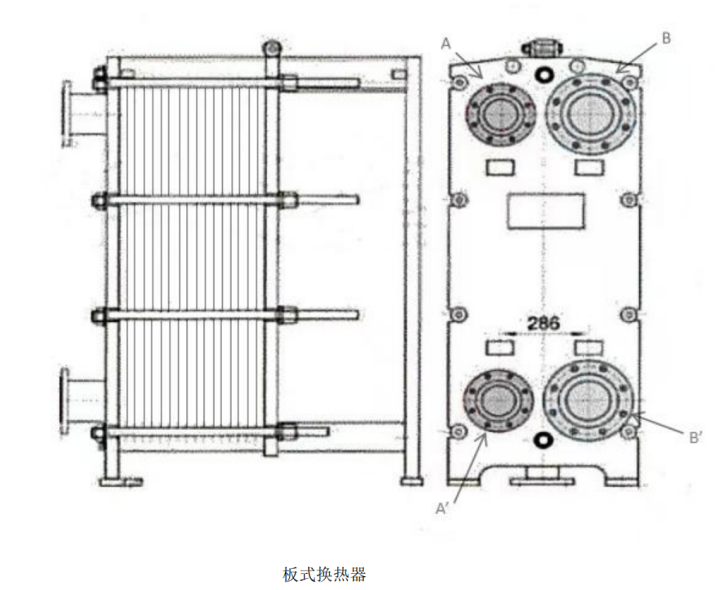

[主观题]案例(五)A 公司以总承包模式中标北方一新建高层住宅小区,并将采暖工程分包给 B 公司,将智能化系统分包给 C 公司。该项目是地热能建筑供热示范项目,故小区供暖由市政热力网(地热供热站)供给 71/38℃热水,经板式换热器进行水-水换热后向室内采暖系统供给 45/35℃热水。小区热力站设置在地下一层的设备房内。室内采暖形式为地板辐射采暖,管材为 PE-X 管(交联聚氯乙烯管)。室内采暖系统安装程序:施工准备→基层处理→材料进场→清点材料→安装分集水器 →铺设绝热板和边界膨胀带 → 地暖盘管铺设 → 地暖管与分集水器连接 → 水压试验→管路施工验收 → 回填层施工 → 伸缩缝布置→养护 → 工程验收。施工过程中发生以下事件:事件一:设备到场后,A 公司对换热器、循环水泵、补水泵、定压装置等进行现场验收后,准备进行安装,被监理工程师制止。事件二:换热站安装方案编制人员向施工班组长对换热器(如下图)安装进行了重点交底。事件三:C 公司准备进行传感器安装时,发现 B 公司已完成对设备和管道的水压试验。A 公司对双方进行协调处理,以保证各方施工组织设计的顺利实施。事件四:地暖盘管隐蔽前应进行水压试验,B 公司提交方案,试验压力为工作压力 1.15倍。事件五:水压试验合格后,B 公司立即进行回填层施工,被监理工程师发现,并以其不满足回填施工的条件为由制止。image.png【问题】1. 事件一中监理的做法是否正确?并说明理由。2. 事件二中交底程序是否正确,并说明理由。指出换热器市政热力网供水的进出口,对应的是 A-A’ 还是 B-B’?并说明理由。3. 指出事件三中的不妥之处并说明理由。A 公司应对 B、C 等分包单位及分包工程的协调管理范围包括哪些?4. 事件四中地暖盘管隐蔽前的水压试验的试验压力值是否正确?请说明理由。混凝土填充层养护期满之后的系统水压试验,其压力值应如何取值?5. 事件五中,B 公司在回填前应进行哪些工作?
收藏 查看答案
相关题目
