试题答案:

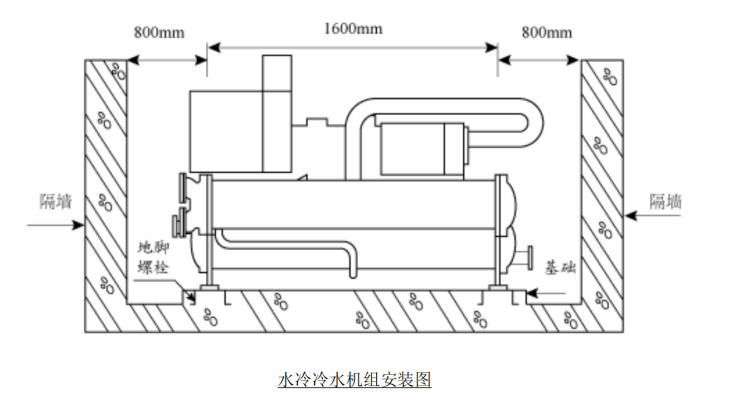

1. 错误(0.5 分)。总承包单位在实施分包中仅仅征得监理工程师同意是错误的,应将工程项目分包内容、分包单位的情况通知业主,并征得业主同意。(2 分)2. 错误一:制冷机组直接通过地脚螺栓安装在基础上。(1 分)理由:机组就位于基础上,应按设计要求设置减振器或减振垫。(2 分)错误二:水冷冷水机组两端与隔墙之间的预留空间过小。(1 分)理由:水冷冷水机组一端必须预留与机组蒸发器、冷凝器长度相当的抽管空间,以检修和清扫蒸发器、冷凝器和换热管。(2 分)3.⑴按设计变更内容性质分为:重大设计变更、一般设计变更(1 分)⑵此设计变更属于重大设计变更(1 分)⑶施工单位提出设计变更申请的变更程序:①施工单位提出变更申请报监理单位审核。(1 分)②监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,造价工程师核算造价影响,审核后报建设单位审批。 (2 分)③建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位。设计单位工程师同意变更方案后,实施设计变更,出变更图纸或变更说明。(2 分)④建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至施工单位。(2 分)4. 正确(0.5 分)。理由:联动和负荷试运行规程由建设单位负责组织编制,并负责试运行的组织、指挥和操作,施工单位及相关方可依据建设单位的委托派人参加,配合调试试运行。(2 分)
