您现在位置:模拟考场> 一级建造师> 公路实务> 浏览试题

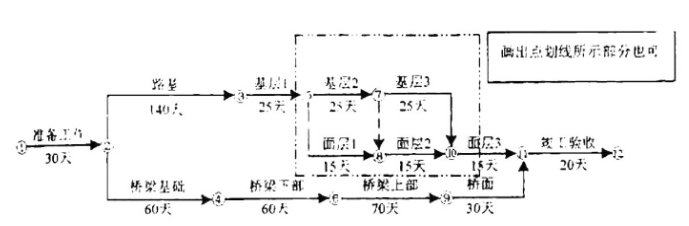

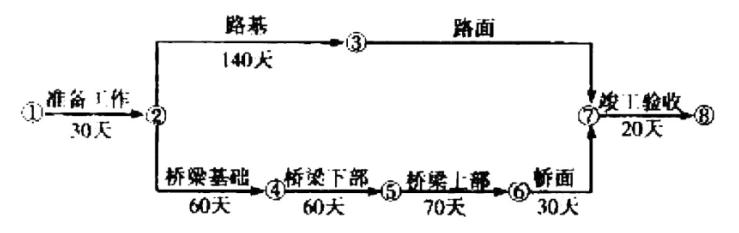

[主观题]【案例五】背景资料:某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该 合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200〜300m 。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划图,合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万image.png在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天.导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。问题:1.该项目土方转运宜选用何种土方机械?说明理由。(4分)2.按组织流水施工的要求,完善路面部分的施工网络图。(8分)3.计算完善后的网络计划工期;按此计划项目部可能得到的提前完工奖或因误期的罚款额。(8分)4.将桥梁基础施工时间定为70天足否可行?说明理由。(5分)5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成。项目部是否可以直接向监理公司提出索赔?说明理由。(5分)
收藏 查看答案
